当原理图、BOM和PCB文件版本不一致时,最危险的做法是凭经验猜“哪个文件才是最新的”,然后直接让生产继续。面试官想看的不是你会不会整理文件夹,而是你能否识别影响范围、控制错误版本继续流转、组织责任人确认,并留下可追溯的变更记录。

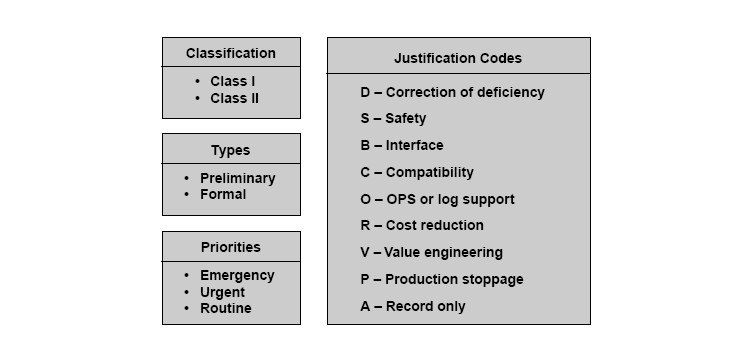

工程变更需要把原因、影响和批准关系记录清楚

推荐按五步处理
先暂停风险动作。确认是否已经下单、投板、贴片或进入测试。对可能造成批量错误的版本,先与项目负责人和制造端确认是否需要冻结相关操作,不要自行决定继续生产。
确认基准版本。核对版本号、修订记录、审批状态、文件生成时间和发布路径。时间戳只能作为线索,不能代替正式的版本状态与批准记录。
评估变更影响。检查原理图网络、BOM料号/封装、PCB封装与走线、钢网/坐标文件、测试程序、固件配置和验证记录是否需要同步更新。
组织相关人确认。由设计、硬件、PCB、采购、制造、测试或质量相关责任人确认影响与执行方案。对成本、交期和可靠性有明显影响的变更,要按公司流程升级审批。
发布唯一有效版本并关闭问题。明确变更单、批准人、生效批次、旧版作废方式和回归验证要求。完成后确认生产端实际使用的是批准版本,并保留验证结果。
工程变更不是简单覆盖文件,而是控制“谁批准、改了什么、影响哪些交付物、从哪个批次生效、怎样验证、旧版本如何防止误用”。
“我不会凭文件时间判断哪个版本有效。会先确认生产进度和风险,必要时申请冻结受影响的投产动作;再按正式发布记录核对原理图、BOM和PCB基准版本,并评估Gerber、钢网、坐标、测试和固件等关联文件。之后组织责任人完成变更审批,明确生效批次和验证要求,最后确认制造端切换到唯一批准版本并关闭旧版误用风险。”
面试官可能继续追问
如果生产部门说停线会影响交期,但你还不能确认哪个版本正确,怎么办?
如何避免Gerber已经更新,钢网或贴片坐标仍然沿用旧版?
变更单关闭前,哪些证据能够说明问题真正闭环?
本文用于电子工程师技术学习与面试准备,具体设计应结合器件数据手册、产品规范、仿真和实测结果确认。
